Строительство блочно-модульных котельных в г. Шумерля идет в соответствии с графиком
3 сентября главный инженер ГУП «Чувашгаз» Минстроя Чувашии Слепов Е.В. проинспектировал ход строительства трех блочно-модульных котельных на территории г. Шумерля.

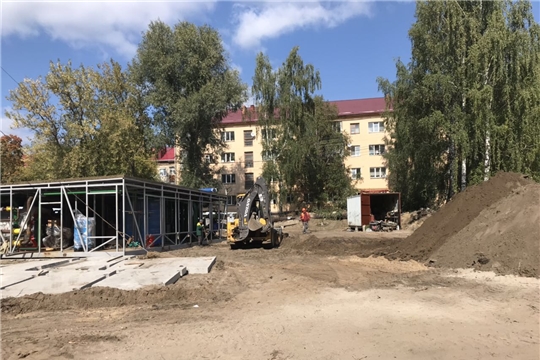

31 августа из Чебоксар была доставлена и размещена на фундамент БМК по пер. Школьному. Сейчас там осуществляется сборка фасадов и монтируется внутреннее технологическое оборудование. Завершены работы по подведению электрического кабеля и холодного водоснабжения.
Установка котельной по ул. К. Маркса запланирована до 15 сентября. На объекте проложены все инженерные коммуникации, а именно: электричество, холодное водоснабжение, тепловая сеть.
Во второй декаде сентября будет размещена БМК по улице Чайковского. Завершена прокладка теплосети и холодного водоснабжения. Осуществляется подведение электрического кабеля.
На объектах подходит к концу строительство газопровода.
Новые БМК не потребуют много места и будут гармонично вписываться в городскую среду. Место гаражей займет территория с высаженным на ней газоном. Работы по благоустройству продолжаются на пер. Школьном и начались на ул. К. Маркса.
Строительство ведется в соответствии с графиком под контролем Минстроя Чувашии.
